新建一座锆矿处理厂涉及工艺设计、设备选型、土建施工、安装调试、人员培训等十几个专业领域。任何一个环节出问题,轻则拖延工期,重则导致生产线无法达标。交钥匙锆矿处理厂项目模式将上述所有工作整合为一份合同,承包方对最终产能和产品质量负总责,业主验收合格后直接“拿钥匙开工”。这种模式正成为国内外锆矿投资者的首选。
自行建设锆矿处理厂,业主通常会遇到三类难题。第一,技术团队不完整,工艺设计、设备配套、电气自动化等专业人才难以全部到位。第二,各设备供应商之间推诿扯皮,磁选机厂家说电选机不给力,电选机厂家怪干燥机水分超标。第三,工期失控,土建等设备、设备等安装、安装等调试,每个环节都有空档期。
交钥匙锆矿处理厂项目的核心价值在于三点:单一责任主体、工期锁定、性能保证。业主只需提出处理量和产品指标要求,承包方提供从矿山勘察到稳定出矿的全套服务。验收时按合同约定的处理能力、精矿品位、回收率、能耗指标逐项考核,达标后交付。

一个完整的交钥匙锆矿处理厂项目,合同范围通常包括以下七个板块。
一、前期服务
矿样采集与选矿试验:取代表性矿样100-200kg,开展重选、磁选、电选流程试验,确定最佳工艺参数
可行性研究:分析原料性质、产品市场、投资回报,出具可行性报告
环评与安评配合:提供工艺流程图、物料平衡图、设备清单等基础资料
二、工程设计
工艺设计:确定破碎-磨矿-重选-磁选-电选-干燥-包装全流程
土建设计:厂房基础、设备基础、水池、尾矿库图纸
电气与自动化设计:配电系统、PLC控制柜、仪表选型
通风除尘设计:除尘系统风量计算、管道布置、风机选型
三、设备供货
全套选矿设备:螺旋溜槽、摇床、磁选机、电选机、干燥机等
辅助设备:给料机、输送机、泵类、风机、除尘器
电气控制系统:MCC柜、操作台、现场控制箱
备品备件:滤布、皮带、电极、筛网等易损件(按一年用量)
四、土建施工
场地平整与地基处理
厂房及附属设施建设
设备基础浇筑
管道沟、电缆沟施工
五、安装与调试
设备安装就位与找正
工艺管道连接
电气线路敷设与接线
单机空载试车
联动带料调试
性能考核(连续运行72小时)
六、人员培训
操作工培训:工艺流程、设备操作、参数调整
维修工培训:日常维护、常见故障排除
管理人员培训:生产统计、质量控制、成本核算
提供完整的操作维护手册
七、售后保障
12个月质保期(易损件除外)
终身技术服务支持
远程故障诊断(视频连线)
年度回访与设备体检
以处理量50吨/日的海滨锆钛砂矿为例,一个标准交钥匙锆矿处理厂项目的工艺配置如下。
原料条件:
原矿类型:海滨砂矿
锆英砂含量:8-12%
钛铁矿含量:15-20%
粒度范围:0.08-0.8mm
含水量:5-10%
产品指标承诺:
锆精矿产量:5-6吨/日
锆精矿品位:ZrO₂≥65.5%
锆回收率:≥85%
钛铁矿精矿品位:TiO₂≥48%
工艺路线:
原矿→筛分→螺旋溜槽粗选→摇床精选→湿式磁选除铁→脱水→干燥→干式磁选(弱磁+强磁)→电选(一粗两精)→包装
| 序号 | 作业名称 | 设备名称 | 型号规格 | 数量 |
|---|---|---|---|---|
| 1 | 给料 | 振动给料机 | GZ-3 | 1台 |
| 2 | 筛分 | 滚筒筛 | 1.2m×3m | 1台 |

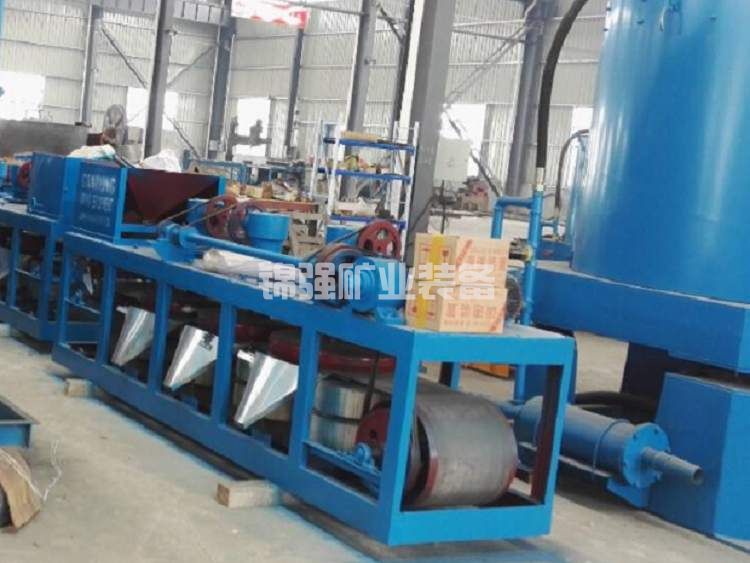

| 3 | 重选粗选 | 螺旋溜槽 | 5LL-1200 | 12头 |

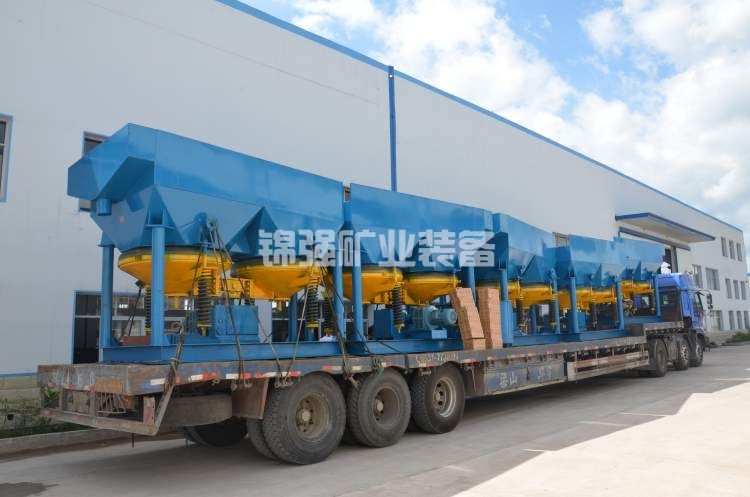

| 4 | 重选精选 | 摇床 | 6-S | 4台 |
| 5 | 脱水 | 高频脱水筛 | GPS-1245 | 1台 |

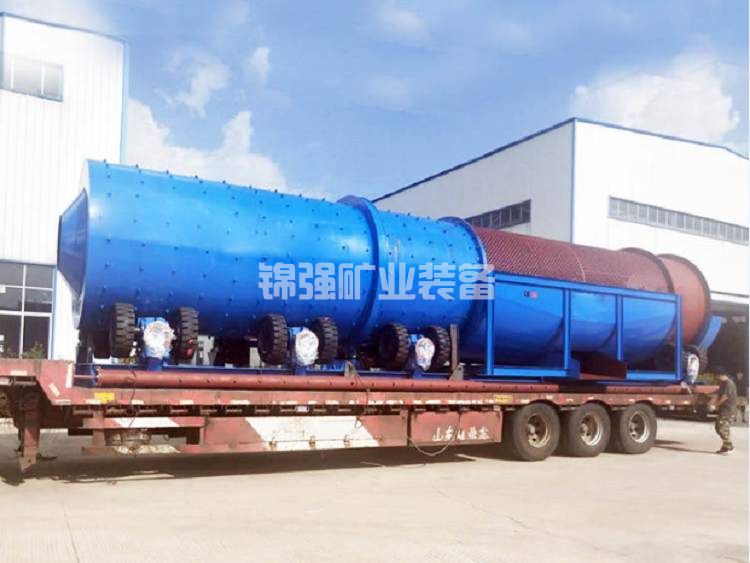

| 6 | 干燥 | 回转干燥筒 | Φ1.2m×10m | 1台 |
| 7 | 冷却 | 回转冷却筒 | Φ1m×8m | 1台 |
| 8 | 弱磁选 | 永磁筒式磁选机 | CTB-1015 | 2台 |
| 9 | 强磁选 | 立环高梯度磁选机 | LHG-1000 | 1台 |
| 10 | 电选粗选 | 双辊电选机 | YD-312 | 1台 |
| 11 | 电选精选 | 三辊电选机 | YD-318 | 2台 |
| 12 | 除尘 | 脉冲布袋除尘器 | DMC-120 | 1套 |
| 13 | 包装 | 自动包装机 | DCS-50 | 1台 |
| 14 | 控制 | PLC控制系统 | 定制 | 1套 |
承包方负责以上所有设备的选型、采购、运输、安装和调试。业主无需分别对接十几个厂家。
一个中等规模的交钥匙锆矿处理厂项目,从合同签订到交付验收,总工期通常为6-8个月。以下为典型进度安排。
第1-2个月:设计与采购阶段
矿样复验与工艺确认(2周)
土建施工图设计(3周)
设备选型与采购下单(4周)
长周期设备(干燥筒、磁选机)开始制造(与设计同步)
第3-4个月:土建施工与设备制造
场地平整与基础开挖(2周)
厂房基础及设备基础浇筑(4周)
主体厂房钢结构安装(4周)
设备制造完成并发货(第4周末)
第5个月:安装工程
设备吊装就位(1周)
工艺管道及溜槽安装(2周)
电气线路及桥架敷设(2周)
除尘系统安装(穿插进行)
第6个月:调试与试生产
单机空载试车(1周)
联动空载试车(3天)
带料调试与参数优化(2周)
性能考核72小时(3天)
操作培训与交接(1周)
承包方派驻项目经理、工艺工程师、电气工程师、安装队长各1名常驻现场,确保各工序无缝衔接。
从投资角度看,交钥匙锆矿处理厂项目的单吨处理量投资额与业主自建相当,甚至略低5-8%。原因在于承包方批量采购设备有价格优势,且设计优化避免了过度配置。
以50吨/日项目为例,交钥匙总包价通常在350-450万元之间(根据原料性质和自动化程度浮动)。具体构成:
| 费用项目 | 金额(万元) | 占比 |
|---|---|---|
| 工艺设计及技术服务 | 25 | 6% |
| 设备供货 | 200 | 48% |
| 土建施工 | 70 | 17% |
| 安装工程 | 40 | 10% |
| 电气及自动化 | 35 | 8% |
| 运输及保险 | 15 | 4% |
| 调试及培训 | 20 | 5% |
| 项目管理费 | 10 | 2% |
| 合计 | 415 | 100% |
业主自建模式下,需要分别与设计院、土建公司、设备厂家(至少6-8家)、安装公司签订合同,总价往往高出10-15%,且风险分散、协调成本高。
交钥匙锆矿处理厂项目的付款方式通常按里程碑支付:签约付30%,设计完成付20%,设备发货付20%,安装完成付15%,验收合格付10%,质保金5%。业主资金压力更可控。
选择交钥匙锆矿处理厂项目的业主,通常有以下特点:
首次进入锆矿行业,没有自己的选矿技术团队
矿区位于境外或偏远地区,当地施工力量薄弱
项目融资需要银行认可的总包合同和性能保证
追求“当年建设、当年投产、当年见效”的快速回报
交钥匙模式最大的隐性价值在于风险转移。自行建设时,设计缺陷、设备不匹配、安装失误、调试不达标的后果都由业主承担。而在总包模式下,承包方对最终性能负责——处理量达不到、品位不合格、回收率不达标,承包方负责整改直到达标为止。
案例一:东南亚某海滨砂矿项目
业主为当地矿业公司,矿权区内锆英砂储量约15万吨。由于缺乏选矿技术人员,选择交钥匙锆矿处理厂项目模式。处理量设计为80吨/日,产品要求锆精矿ZrO₂≥66%。
承包方完成矿样试验后,确定采用重选-磁选-电选流程。从签约到投产共7个月。性能考核结果:处理量82吨/日,锆精矿品位66.3%,回收率86.5%。项目投产后第10个月收回全部投资。
案例二:国内某省低品位锆矿改造项目
业主原有生产线只能产出ZrO₂63%的产品,市场竞争力弱。委托承包方进行交钥匙锆矿处理厂项目改造,新增强磁选机和两段电选机,并对除尘系统进行升级。
改造工期4个月(不停产分段施工)。改造后锆精矿品位从63.2%提升至66.1%,每吨售价提高2400元。年处理量3万吨,年增收720万元,改造投资210万元,3个月收回。
Q:交钥匙项目如何保证设备质量?
A:承包方在合同中会明确主要设备品牌和产地。核心设备如电选机、高梯度磁选机通常选用行业知名品牌,并提供出厂合格证和质保承诺。业主可派人到设备制造厂监造和验收。
Q:性能考核指标如何确定?
A:以选矿试验报告为依据,结合同类型项目经验,在合同中明确约定处理量、精矿品位、回收率、能耗、粉尘排放浓度等量化指标。考核采用连续72小时运行数据平均值,双方共同见证签字确认。
Q:境外项目如何实施交钥匙?
A:承包方负责国内设备采购、制造、装箱发运,派出技术团队到现场指导安装调试。当地土建由业主负责或承包方分包当地施工队。合同采用FOB或CIF条款,明确责任界面。境外项目实施周期通常比国内多1-2个月(含海运和清关)。
Q:交钥匙模式包含原料堆场和尾矿库吗?
A:通常包含尾矿干堆场的防渗设计和施工指导,但尾矿库的土地征用和环评手续由业主负责。原料堆场和精矿仓库纳入土建范围。
Q:如果原料性质发生变化,工艺能调整吗?
A:承包方在设计中会预留一定的调节余量,如磁选机可调速、电选机可调电压、重选可调坡度。如果原料性质发生根本变化,可签订补充合同进行工艺改造。
考察一个交钥匙锆矿处理厂项目的承包方是否靠谱,可以从四个方面判断。
业绩与经验:要求提供3个以上已投产的同类项目案例,最好能实地考察。重点看对方是否有海滨砂矿或岩矿型锆矿的实际项目经验。
自有技术能力:承包方是否有自己的选矿实验室和工艺设计团队。没有实验室的承包方,工艺参数只能照搬别人图纸,难以针对具体矿样优化。
设备制造能力:是否拥有磁选机、电选机等核心设备的自有生产线。外购设备组装的中介型公司,在交期和质量控制上风险较高。
售后响应速度:要求合同中明确接到报修后的响应时间(如24小时内回复,72小时内到达现场)。偏远地区项目可约定远程视频诊断优先。

第一步:准备代表性矿样(50-100kg),送承包方实验室做选矿试验。
第二步:根据试验报告,双方讨论确定产品方案和工艺路线。
第三步:承包方出具技术方案和报价书,明确性能指标和工期。
第四步:签订总包合同,明确付款节点、验收标准、违约责任。
第五步:业主配合办理环评、安评、土地等前置手续。
第六步:承包方按计划实施设计、采购、施工、调试。
第七步:验收合格,业主接收钥匙,支付尾款。
第八步:进入质保期和长期技术合作阶段。
交钥匙锆矿处理厂项目不是简单的设备买卖,而是一套完整的工业化解决方案。对于希望快速稳妥进入锆矿领域的投资者,这是风险最低、效率最高的路径。一次交钥匙,十年稳产增收。
